Đảm bảo an ninh năng lượng để thúc đẩy tăng trưởng kinh tế hai con số

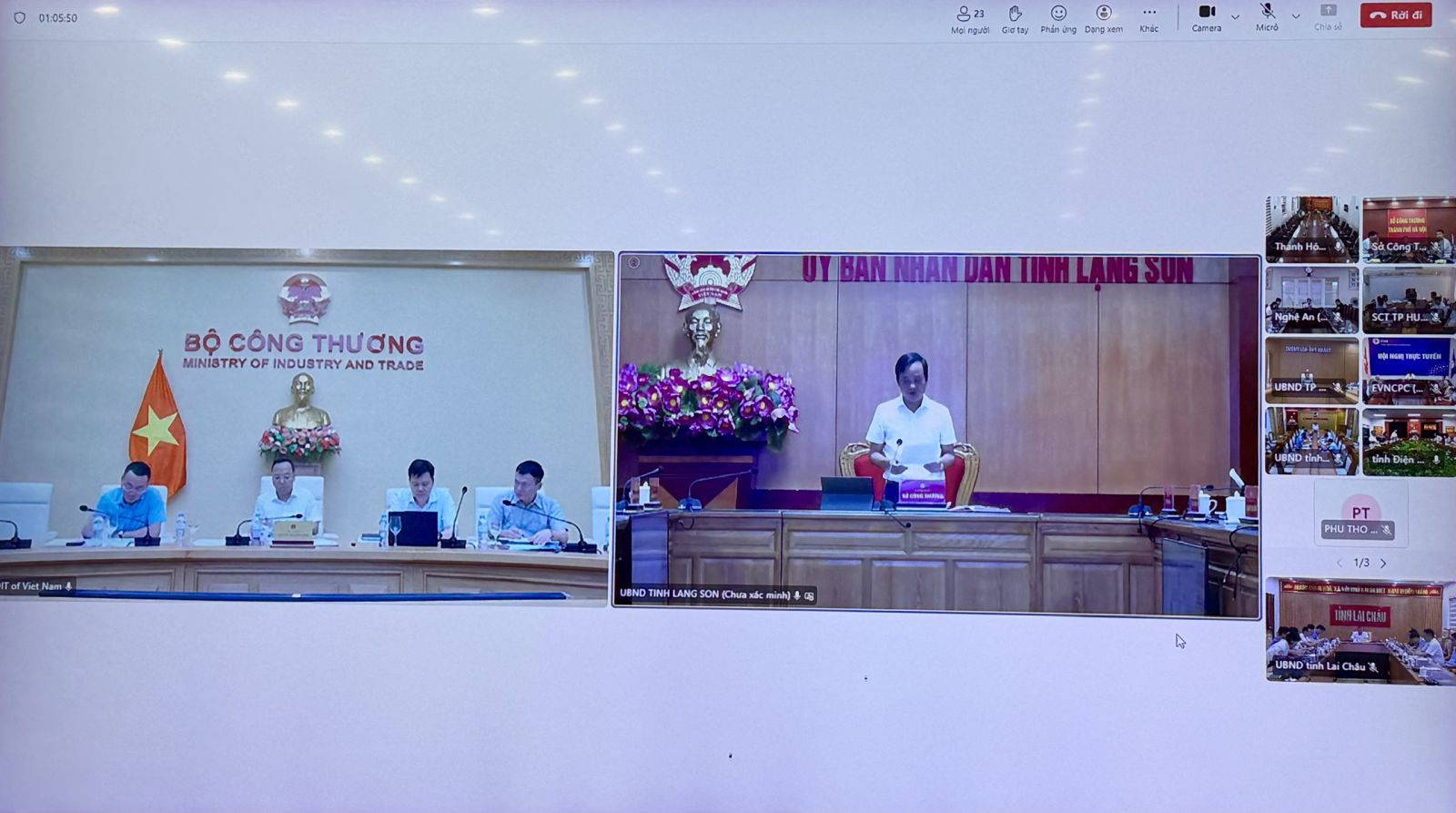

Sáng nay (15/4), đồng chí Nguyễn Sỹ Cảnh - Phó Chủ tịch UBND tỉnh đã chủ trì điểm cầu trực tuyến tại tỉnh Lai Châu tham dự cuộc họp do Bộ Công Thương chủ trì về tình hình thực hiện Điều chỉnh Quy hoạch điện VIII và tháo gỡ một số khó khăn vướng mắc trong triển khai các dự án lưới điện. Cuộc họp có sự chủ trì của đồng chí Nguyễn Hoàng Long - Thứ trưởng Bộ Công Thương.

Dự tại điểm cầu Trung ương còn có: Tập đoàn Điện lực Việt Nam; các Tổng công ty Truyền tải điện lưới Quốc gia, Tổng công ty Điện lực Miền Bắc, Miền Trung; một số cục, vụ thuộc Bộ Công Thương... Cuộc họp được tổ chức trực tuyến đến các tỉnh, thành phố Miền Bắc từ Thành phố Huế trở ra.
Tại điểm cầu tỉnh Lai Châu có đồng chí Nguyễn Sỹ Cảnh - Phó Chủ tịch UBND tỉnh; đại diện lãnh đạo các sở, ban, ngành liên quan, Công ty Điện lực Lai Châu; đại diện Hiệp hội Doanh nghiệp tỉnh, Hội Doanh nhân trẻ và Hiệp hội Doanh nghiệp Năng lượng tỉnh.
Phát biểu tại cuộc họp, Phó Chủ tịch UBND tỉnh Lai Châu Nguyễn Sỹ Cảnh đã báo cáo tình hình triển khai các dự án điện trong Điều chỉnh Quy hoạch điện VIII và Kế hoạch thực hiện Quy hoạch điện VIII điều chỉnh. Theo đó, theo Điều chỉnh Quy hoạch điện VIII được phê duyệt tại Quyết định số 768/QĐ-TTg ngày 15/4/2025 của Thủ tướng Chính phủ, trong giai đoạn 2026-2030 trên địa bàn tỉnh Lai Châu được phê duyệt: 09 dự án thủy điện thuộc danh mục nguồn thủy điện lớn với tổng công suất 853,8MW; 01 dự án thủy điện tích năng với công suất 700MW; 07 dự án điện mặt trời tập trung với tổng công suất 1.060MW; đối với thủy điện có công suất từ trên 30MW đến dưới 50MW được phân bổ chỉ tiêu thực hiện là 40,5MW; đối với thủy điện nhỏ được phân bổ chỉ tiêu công suất thực hiện là 892MW; đối với điện sinh khối được phân bổ chỉ tiêu công suất thực hiện là 6MW; đối với điện mặt trời mái nhà được phân bổ chỉ tiêu công suất thực hiện là 50MW. Ngày sau khi điều chỉnh Quy hoạch điện VIII được phê duyệt, tỉnh Lai Châu đã chủ động, quyết liệt chỉ đạo các sở, ngành và địa phương triển khai đồng bộ các nhiệm vụ, cập nhật các dự án vào Quy hoạch tỉnh Điều chỉnh và các quy hoạch có tính kỹ thuật để tổ chức không gian làm cơ sở thực hiện đầu tư xây dựng các dự án.
Thực hiện Quyết định số 768/QĐ-TTg, UBND tỉnh Lai Châu đã tham mưu HĐND tỉnh phê duyệt Danh mục các khu đất thực hiện đấu thầu lựa chọn nhà đầu tư thực hiện dự án đầu tư có sử dụng đất trên địa bàn tỉnh tại Nghị quyết số 66/NQ-HĐND ngày 26 tháng 9 năm 2025 làm cơ sở đề xuất, lập, phê duyệt chủ trương đầu tư dự án, đồng thời ban hành Quy trình lựa chọn nhà đầu tư các dự án năng lượng, dự án đầu tư kinh doanh điện lực trên địa bàn tỉnh gửi các sở, ban, ngành, tuyên truyền sâu rộng đến các doanh nghiệp, tổ chức, cá nhân hoạt động trong lĩnh vực năng lượng có nhu cầu đầu tư các dự án năng lượng trên địa bàn tỉnh thực hiện công tác đề xuất chấp thuận nhà đầu tư lập hồ sơ đề nghị chấp thuận chủ trương đầu tư.
Ngày 27/02/2026, UBND tỉnh Lai Châu đã ban hành Quyết định số 333/QĐ-UBND về việc điều chỉnh Quy hoạch tỉnh Lai Châu thời kỳ 2021-2030, tầm nhìn đến năm 2050. Trong đó xác định tiềm năng, thế mạnh của tỉnh về đầu tư xây dựng hạ tầng năng lượng để phát triển kinh tế theo hướng xanh và bền vững, phục vụ tăng trưởng kinh tế. Căn cứ danh mục dự án, chỉ tiêu phân bổ công suất dự án nguồn điện trong Điều chỉnh Quy hoạch điện VIII, UBND tỉnh Lai Châu đã phê duyệt chủ trương đầu tư 04 dự án điện mặt trời với tổng công suất 720MW trên tổng số 1.086MW được phân bổ, đạt 66% chỉ tiêu phân bổ công suất và phê duyệt chủ trương đầu tư 01 dự án thủy điện có công suất từ trên 30MW đến dưới 50MW, đạt 100% chỉ tiêu phân bổ công suất. Đối với các dự án nguồn điện khác, UBND tỉnh Lai Châu đã ban hành văn bản đôn đốc, hướng dẫn Nhà đầu tư quan tâm đầu tư dự án lập hồ sơ đề xuất chủ trương đầu tư theo quy định, đảm bảo tiến độ quy định.
Chỉ ra một số khó khăn, vướng mắc, đồng chí Phó Chủ tịch UBND tỉnh Lai Châu kiến nghị điều chỉnh chỉ tiêu 495MW thủy điện nhỏ đã xác lập dự án từ giai đoạn 2031-2035 sang giai đoạn 2026-2030; điều chỉnh phần công suất thủy điện nhỏ 596,3MW và 10MW điện sinh khối chưa xác lập được dự án sang nguồn công suất thủy điện lớn là 30MW và nguồn công suất điện mặt trời, tiến độ thực hiện trong giai đoạn 2026-2030; đề nghị Bộ Công Thương và EVN sớm quan tâm đầu tư các dự án truyền tải...

Thảo luận tại cuộc họp, đại diện các tỉnh, thành phố đã tập trung phân tích những khó khăn, vướng mắc trong việc triển khai các dự án lưới điện tại địa phương, đồng thời đưa ra các kiến nghị, đề xuất cụ thể. Các vấn đề này đã được lãnh đạo Bộ Công Thương cùng đại diện các cục, vụ, đại diện các Tập đoàn, Tổng công ty điện lực trực tiếp giải đáp và đôn đốc thực hiện theo thẩm quyền.
Phát biểu kết luận cuộc họp, Thứ trưởng Nguyễn Hoàng Long ghi nhận và đánh giá cao sự chủ động, quyết liệt của các địa phương, trong đó có tỉnh Lai Châu, trong việc triển khai Điều chỉnh Quy hoạch điện VIII và Kế hoạch thực hiện kèm theo. Thứ trưởng nhấn mạnh, việc thực thi quy hoạch điện là nhiệm vụ đặc biệt quan trọng, bởi đảm bảo an ninh năng lượng chính là nền tảng bảo đảm an ninh kinh tế và an ninh quốc gia.
Trong bối cảnh quy định pháp luật có nhiều thay đổi từ cuối năm 2025 và tình hình địa chính trị thế giới diễn biến phức tạp, nhiệm vụ đảm bảo cung ứng điện phục vụ mục tiêu tăng trưởng kinh tế hai con số là vô cùng cấp thiết. Để triển khai hiệu quả, Thứ trưởng Nguyễn Hoàng Long nhấn mạnh, Bộ Công Thương sẽ duy trì chế độ họp giao ban định kỳ 3 tháng một lần để kịp thời tháo gỡ khó khăn hoặc báo cáo cấp có thẩm quyền giải quyết các vướng mắc vượt thẩm quyền. Các địa phương cần quyết liệt đẩy nhanh tiến độ lựa chọn nhà đầu tư; hoàn tất quy trình phê duyệt chủ trương đầu tư và chấp thuận nhà đầu tư theo đúng quy định; tập trung mọi nguồn lực, áp dụng các biện pháp đồng bộ để sớm đưa các dự án đi vào hoạt động, đảm bảo cung ứng điện ổn định. Thứ trưởng kêu gọi các bộ, ngành và địa phương phát huy tinh thần trách nhiệm cao nhất, cùng chung tay hành động khẩn trương để khơi thông nguồn lực năng lượng, phục vụ phát triển đất nước.
